尚美云筑
单体施工进度:
东区别墅区

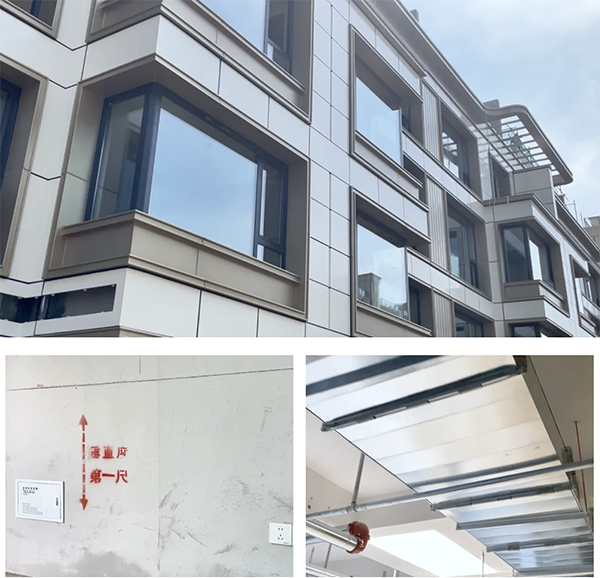

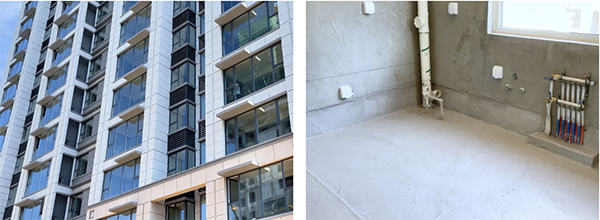

12#楼窗框及外窗玻璃安装完成
至此,东区别墅区单体施工完成,车库、绿化铺装即将完成

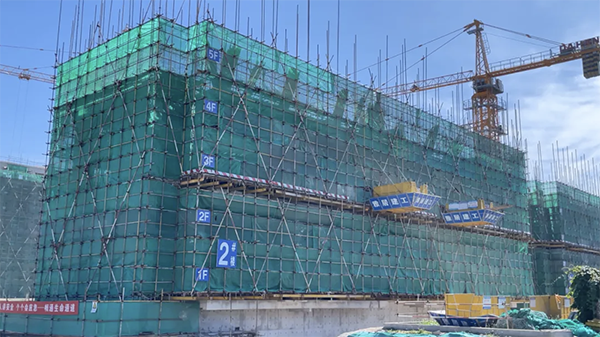

东区洋房区21#、32#、35#、36#楼
21#、32#、35#、36#楼外立面施工即将完成,进行室内穿线及三小间防水施工
东区洋房区39#、40#楼
39#、40#楼外墙铝板安装完成,进行外墙漆施工
东区洋房区33#、22#、23#、25#楼
33#楼外墙抹灰及外墙铝板安装完成
22#、23#、25#楼内墙抹灰完成,进行外墙抹灰施工

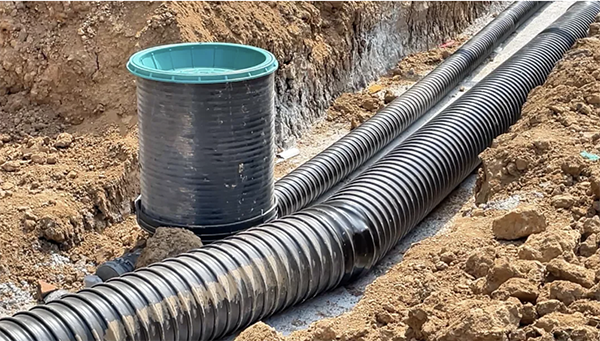

东区洋房区车库顶、底土方回填及配套管网施工
西区别墅区7#、17#、8#、16#楼

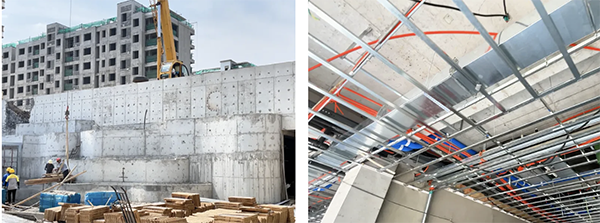

开工西区并完成土方开挖施工
7#、17#楼进行基础施工

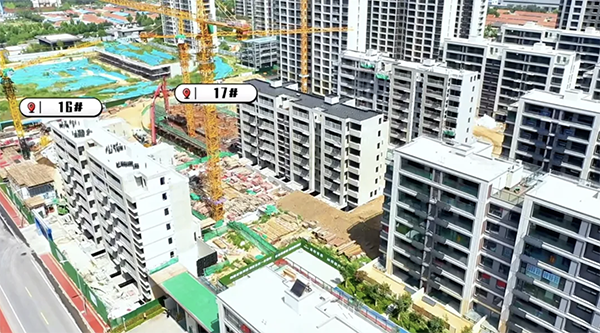

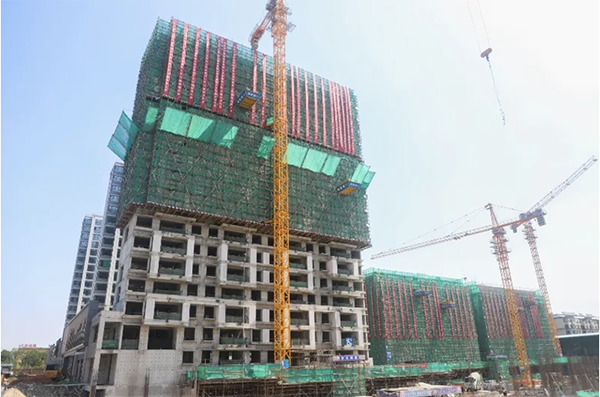

8#楼主体二层施工,16#楼主体一层施工
西区洋房区31#、37#楼

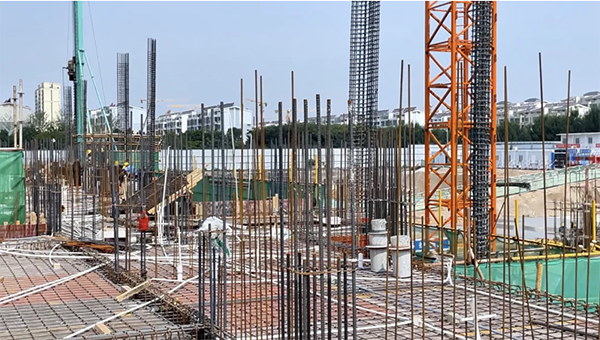

31#、37#楼负一层顶板钢筋绑扎
配套施工进度:
北门A3#楼

北门A3#楼进行外墙漆,外墙铝板、幕墙施工及门厅室内装修
下沉广场
下沉广场泳池,健身房等地面施工完成,进行绿化铺装及室内装修施工
单体施工进度:
1#、2#、6#楼

东区施工完成,其中1#、2#、6#楼于2024年6月27日提前交付

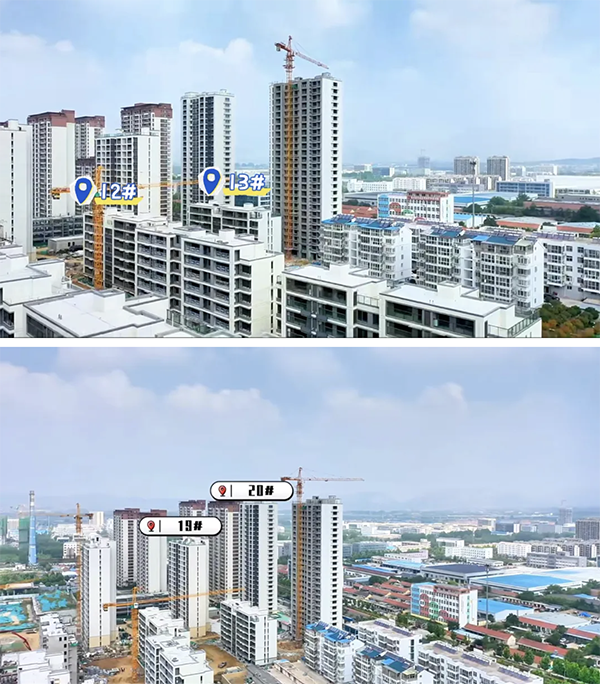

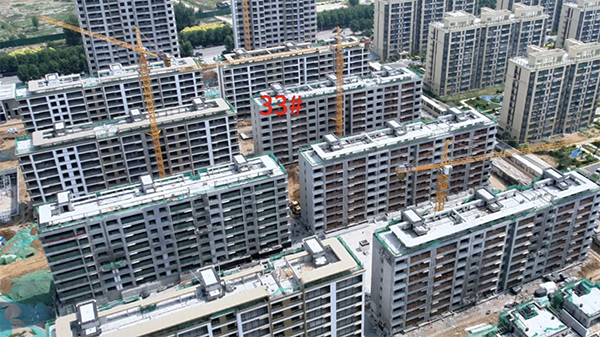

12#、13#、19#、20#楼

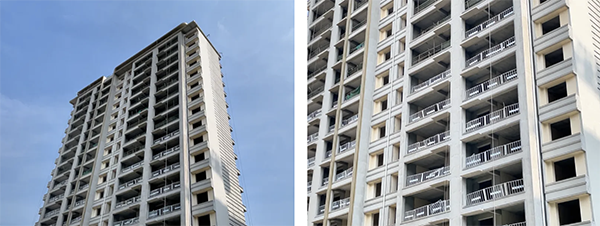

12#、13#、19#、20#楼太阳能安装完成
19#、20#楼楼间道路垫层浇筑完成,13#楼楼南配套管网施工
18#楼

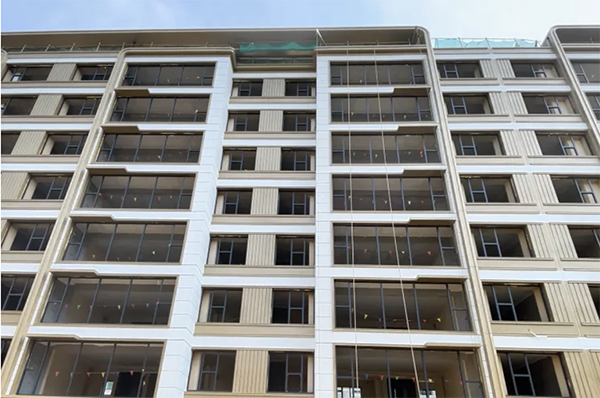

18#楼进行窗玻璃,玻璃栏板安装及顶棚腻子施工

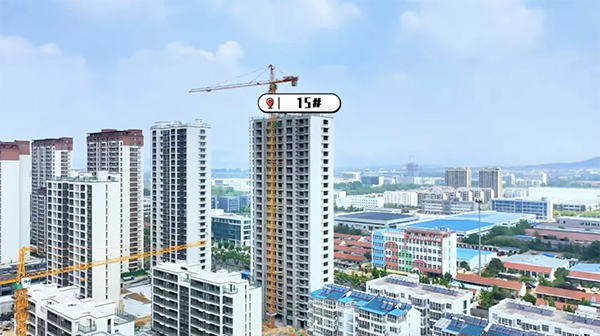

15#楼
15#楼进行外墙漆施工及公区瓷砖铺贴
9#、10#、11#楼
9#、10#、11#楼内墙抹灰施工完成,进行给排水管道安装,地面施工进场
16#-A、17#楼
16#-A楼正负零施工完成
17#楼主体一层施工
单体施工进度:
一期8#、9#、10#、11#、16#、17#楼
一期8#、9#、10#、11#、16#、17#楼电梯、空调护栏、空调格栅、防护栏杆安装完成,三小间防水施工完成

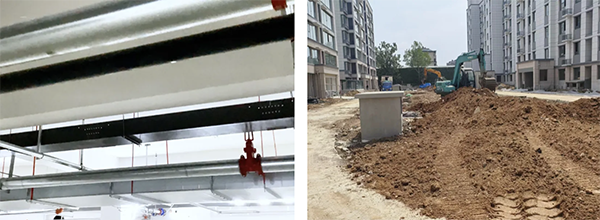

一期车库消防通风及桥架安装完成
一期道路垫层浇筑完成,绿化地形整理
二期15#、6#、7#楼
二期15#、6#、7#楼主体施工完成,进行砌体施工
二期1#、2#楼

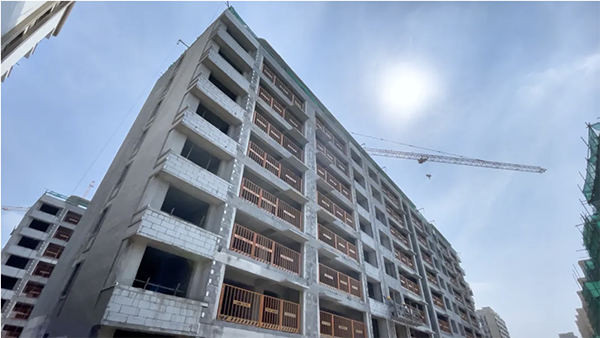

二期1#、2#楼主体五层施工
二期3#、5#、13#楼

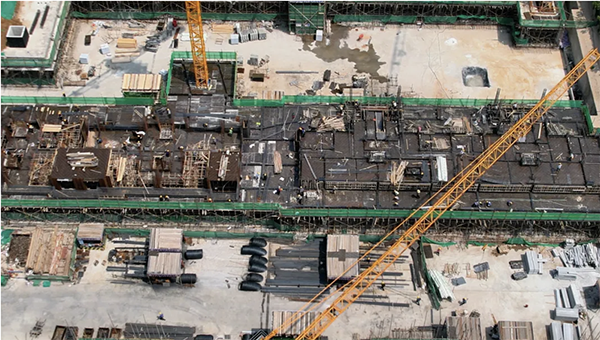

开工二期3#、5#、13#楼,3#、13#楼完成正负零施工,5#楼完成负二层施工
配套施工进度:
一期沿街
