安居集团|八月份工程进度播报

  • 发布者:admin
  • 文章来源:
  • 发布时间:2024-09-01 08:39:14
  • 浏览量:

尚美云筑

      单体施工进度:

      东区别墅区

东区别墅单体工程施工、规划验收工作完成

配套工程施工基本完成

车库开始装饰装修施工

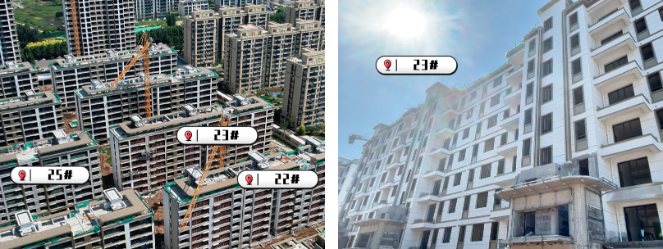

      东区洋房区 22#、23#、25#楼


外墙铝板安装完成

进行外墙漆施工

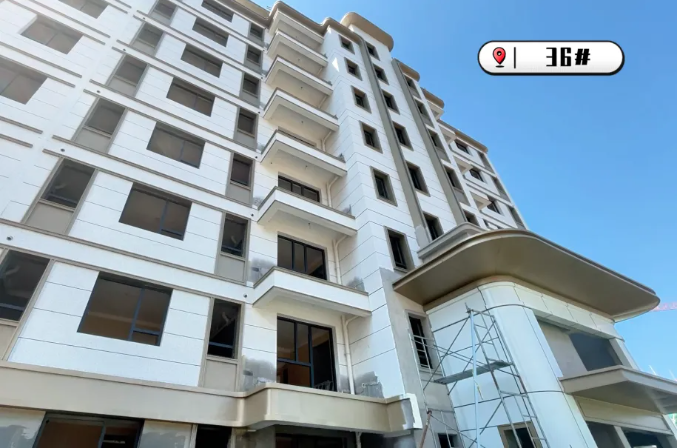

      东区洋房区21#、32#、36#楼

21#、32#楼室内穿线施工完成

21#、32#、36#楼进行窗玻璃安装

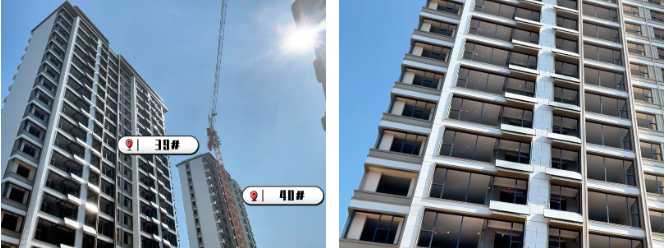

      东区洋房区39#、40#楼


进行室内穿线施工及窗玻璃安装

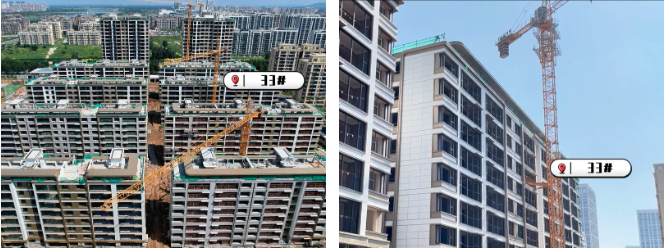

      东区洋房区33#楼


外墙漆施工、铝板安装、顶棚腻子施工完成

进行窗框安装

一期洋房区土方回填完成

进行配套管网施工

道路垫层浇筑及绿化地形整理

一期洋房区地下车库进行地面浇筑施工

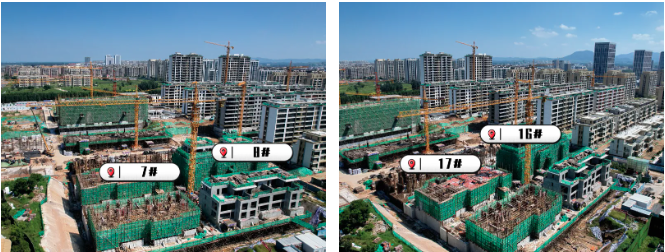

      西区别墅区7#、8#、16#、17#楼


7#楼二层顶板钢筋绑扎

8#楼砌体及外墙抹灰完成

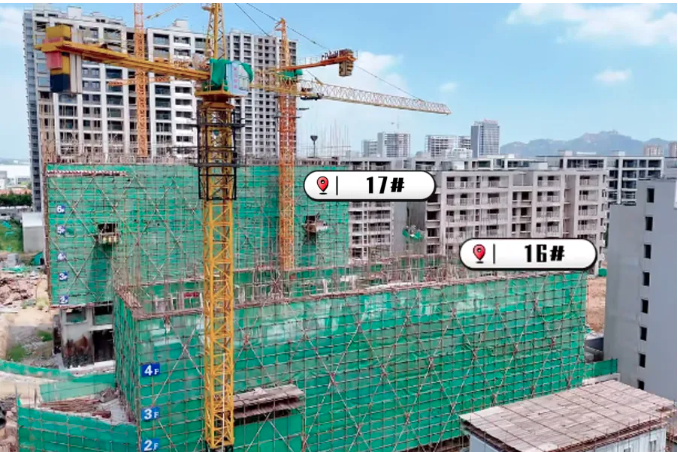

16#楼主体及砌体施工完成

17#楼二层顶板浇筑完成

      西区洋房区19#、20#、26#、27#楼


19#楼负一层架体搭设完成

27#楼负一层施工完成

20#楼基础筏板钢筋绑扎完成

26#楼垫层浇筑完成

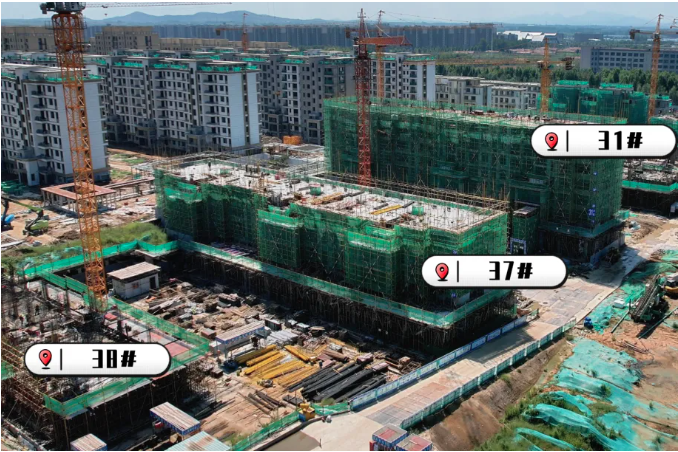

      西区洋房区31#、37#、38#楼


31#楼六层顶板钢筋绑扎

37#楼四层架体搭设

38#楼负一层架体搭设

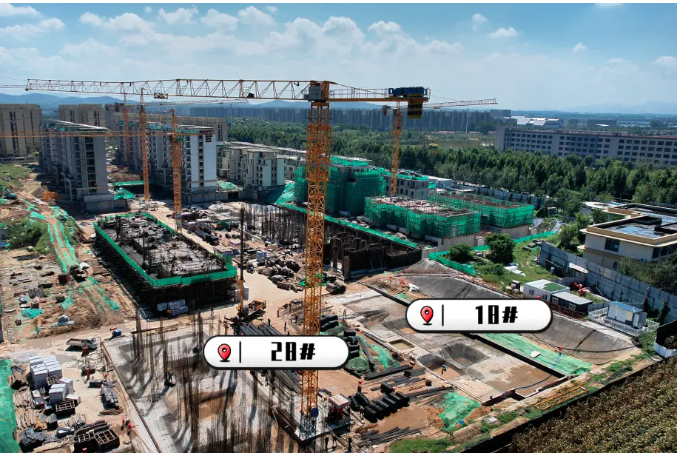

      西区洋房区18#、28#楼


基础筏板钢筋绑扎完成

      配套施工进度:

      下沉广场及北门




下沉广场及北门所有施工工作基本完成,即将开放

尚美云璟

      单体施工进度:

      7#、8#楼


楼内卫生清理工作完成

      12#、13#、15#、18#、19#、20#楼


12#、13#、19#、20#楼入户电缆线穿线施工完成

12#、13#、18#楼楼内消防管道安装完成

18#楼顶棚腻子施工完成

15#楼窗扇安装、外墙漆施工、顶棚腻子施工完成

      9#、10#、11#楼


11#楼窗框安装、顶棚腻子施工完成

9#、10#楼进行外墙保温施工

      16#-A、17#楼


16#-A 楼完成主体六层施工

17#楼完成主体十层施工

      配套施工进度:


13#、15#楼配套管网施工、楼间道路垫层浇筑施工完成

景观施工队伍进场

进行楼间绿化地形整理

嘉筑

      单体施工进度:

      实景展示区&样板间


嘉筑实景展示区&样板间已于8月10日盛大开放

      一期



一期单体工程、配套工程施工完成

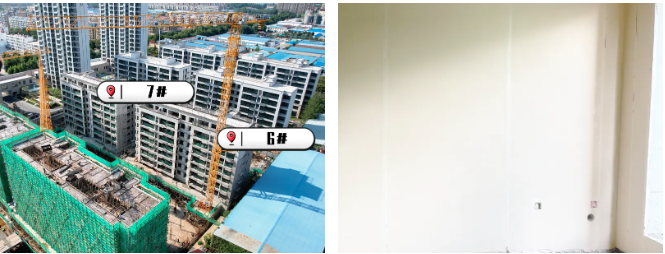

      二期6#、7#、15#楼


6#、7#楼三小间抹灰与屋面施工完成

进行内墙抹灰施工

15#楼进行三小间抹灰施工及内墙抹灰施工

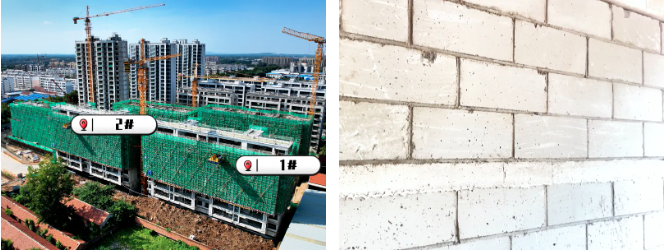

      二期1#、2#楼


砌体施工完成

      二期3#、5#、12#、13#楼


3#楼完成主体七层施工

5#楼完成主体六层施工

12#楼进行土方开挖

13#楼七层墙柱模板支设

      配套施工进度:

      一期

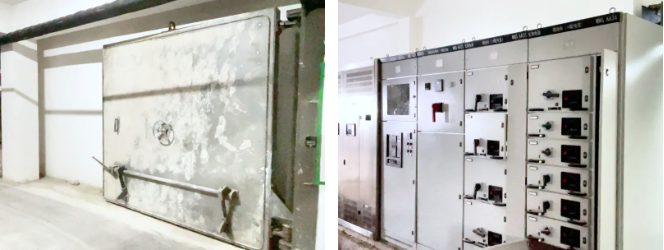

一期车库人防门安装、配电室设备安装完成

消防控制室、泵房安装完成

颐合悦府

      单体施工进度:

      中西医结合医院


A1#、A2#楼进行外墙腻子施工,门窗单位进场施工

A1#楼给排水管道安装完成

A2#楼内墙抹灰施工完成,进行给排水管道安装


      车库施工进度:


车库消防喷淋安装完成

设备间砌筑进场施工
