安居集团|十二月份工程进度播报
十二月份工程进度播报
美好生活从安居开始

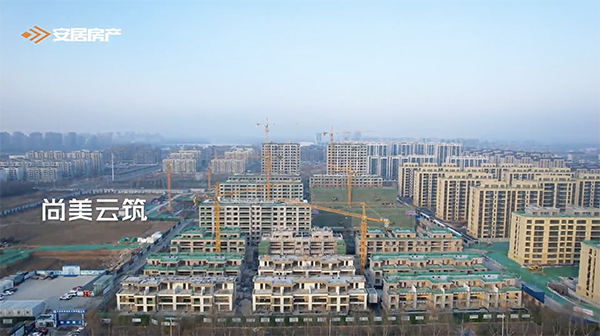

尚美云筑
楼体施工进度:
2#、10#、13#楼外墙铝板安装基本完成,进行窗玻璃安装;
1#楼外墙龙骨安装完成,11#楼进行外墙龙骨安装;
3#、 9#、15#楼外墙铝板安装完成 50%,地暖保护层施工完成;
35#、36#楼内外墙抹灰施工完成,21#、32#楼内墙抹灰完成,进行外墙抹灰施工;
39#、40#楼进行内墙抹灰施工;
33#楼主体施工至七层;
23#楼主体施工至五层;
22#、25#楼正负零施工完成。
配套施工进度:
北门口正负零施工完成,下沉广场筏板施工完成。

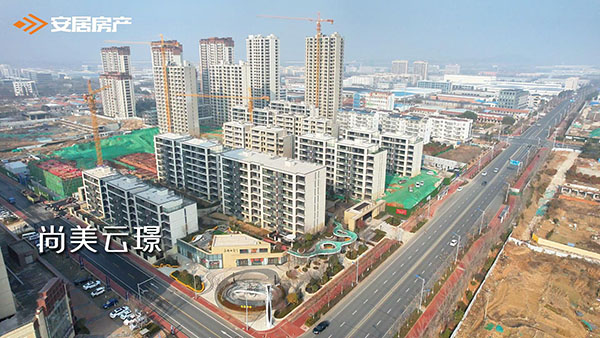

尚美云璟
楼体施工进度:
1#-A、2#、6#楼单体验收工作完成;
3#、5#楼入户门、玻璃栏板、太阳能及电梯安装完成;
12#、13#楼进行窗玻璃及玻璃栏板安装完成;
19#、20#楼电梯及楼内管道安装完成;
15#楼内外墙抹灰施工完成;
18#楼地暖保护层及外墙保温施工完成;
7#、8#楼地暖保护层完成,进行周边配套管网及外墙保温施工;
9#楼主体施工至三层;
11#楼主体施工至二层;
10#楼主体施工至负一层。

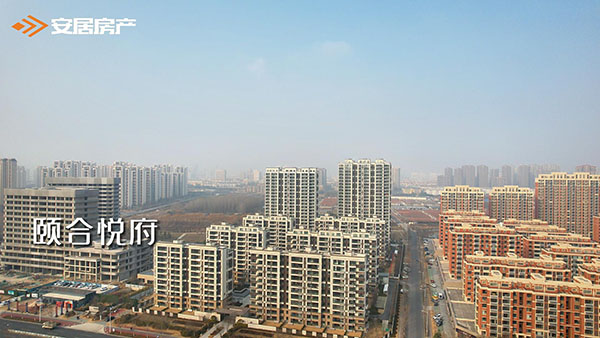

颐合悦府
楼体施工进度:
1#、3#、5#、8#细部处理完成;
7#楼入户门、窗玻璃安装施工完成,进行室内穿线及开关插座安装。

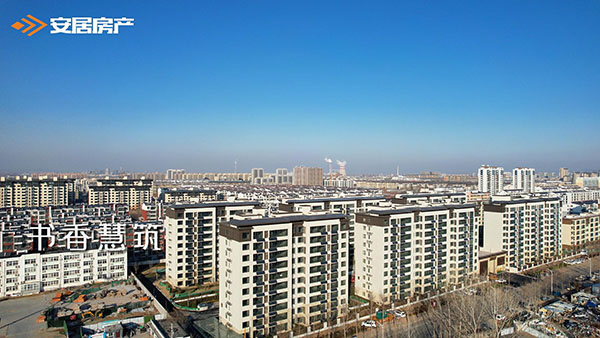

书香慧筑
项目建设基本完成,进行收尾清理工作。

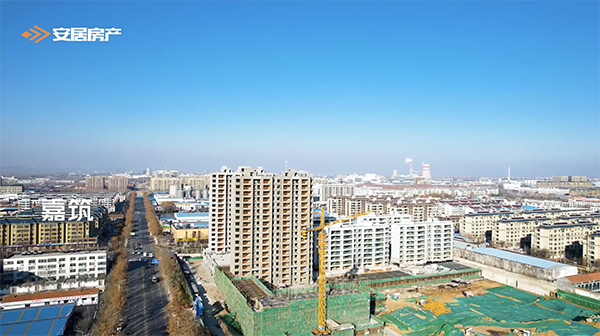

嘉筑
楼体施工进度:
8#、9#、10#、11#楼窗玻璃安装完成;
16#、17#楼地暖保护层施工完成,外墙保温施工完成90%;
15#楼主体施工至三层;
A3#商业楼外墙保温施工完成;
A2#商业楼主体施工至二层。
配套施工进度:
一期车库顶板防水施工完成,车库底回填完成。
- 上一篇:新时代文明实践|创城志愿服务活动 2023/12/15
- 下一篇:【安居集团】2024新年献词:行而不辍,未来可期 2023/12/31
