五月份工程进度播报

  • 发布者:admin
  • 文章来源:
  • 发布时间:2023-06-01 08:35:23
  • 浏览量:

尚美云筑

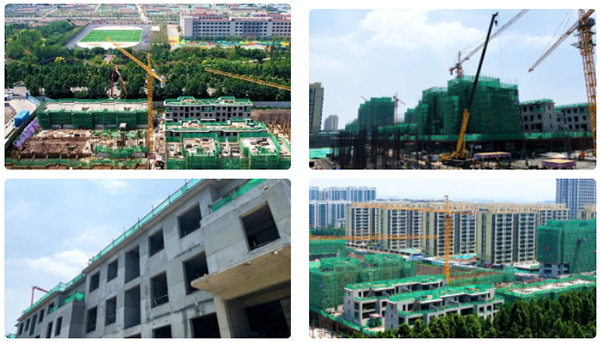

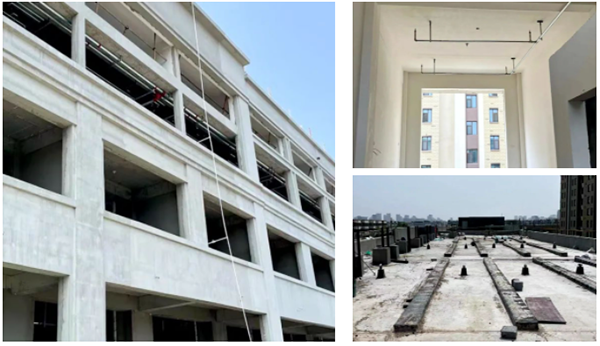

       一期工程顺利推进中,其中2#、10#、13#楼完成主体及砌体施工,进行外墙抹灰施工;1#、11#、12#楼进行主体二层施工;35#楼主体施工至三层,36#楼主体施工至五层,39#楼主体施工至六层,40#楼主体施工至五层。

颐合悦府

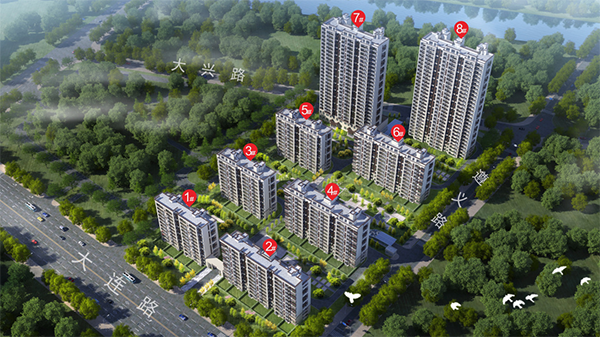

       一期2#、4#、6#楼建设完成,已顺利交付。

       二期楼体施工进度:

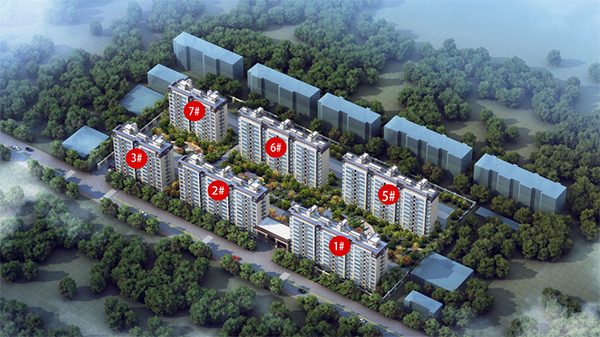

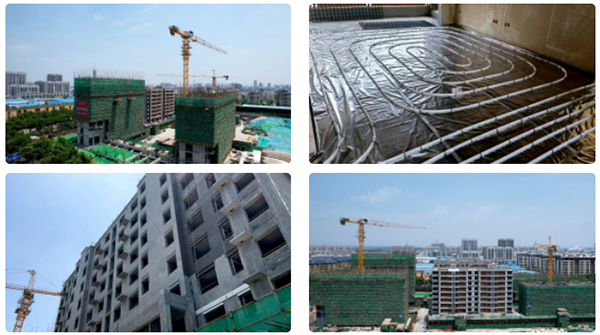

       1#、3#、5#楼外墙漆施工、玻璃栏板及电梯安装施工基本完成;7#楼楼梯扶手安装完成外墙干挂及外墙保温施工基本完成;8#楼户内穿线开关插座及太阳能安装施工完成。

雅筑

       项目全部建设完成,已顺利交付。

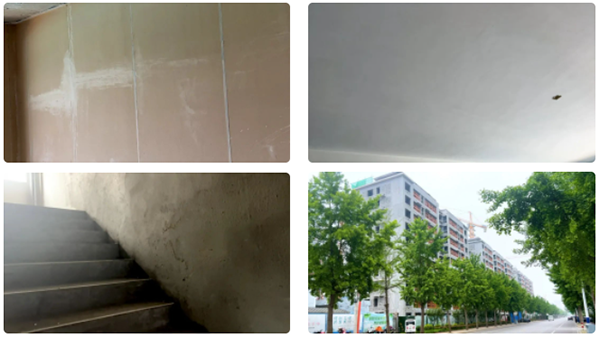

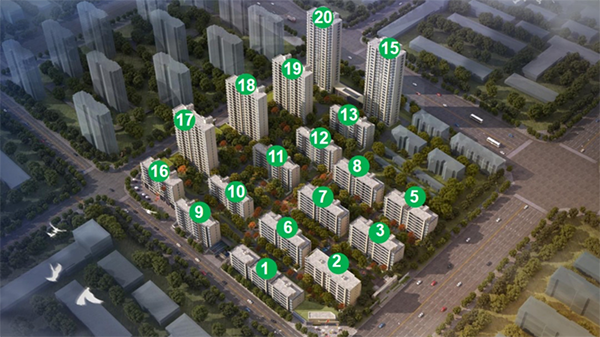

       1#-A、2#、6#楼外墙漆及户内阳台窗框安装施工完成,顶棚腻子及车库回填施工;19#、20#楼地暖保护层施工完成,外墙保温施工;3#、5#、12#、13#楼主体结构验收,屋面施工及内外墙抹灰完成;15#楼主体施工至六层;8#楼主体施工至九层;20#楼样板间施工完成。

书香慧筑

       1#、2#、3#楼屋面施工、主体验收完成,三小间抹灰及内墙石膏抹灰施工;5#、6#、7#楼楼梯踏步及顶棚腻子抹灰施工完成;车库封闭施工完成。

嘉筑

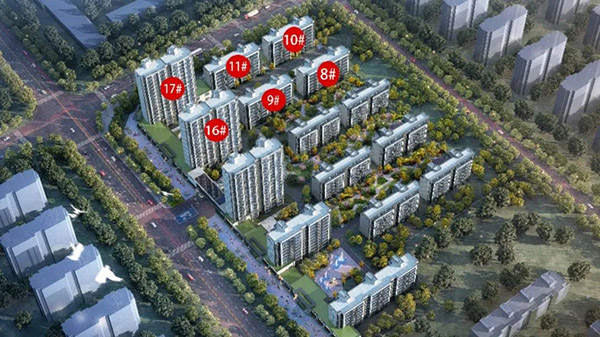

       8#、10#楼主体施工至五层;9#、11#楼外墙抹灰、内墙石膏抹灰施工基本完成,地暖管铺设施工;16#楼主体施工至八层;17#楼主体施工至十层。

龙域金街

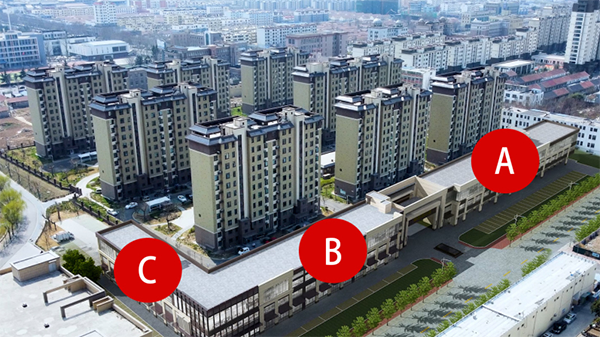

       A区、B区屋面施工完成,C区窗框、室内消防管道安装完成,顶棚腻子施工;外墙保温施工基本完成。
