安居集团|五月份工程进度播报

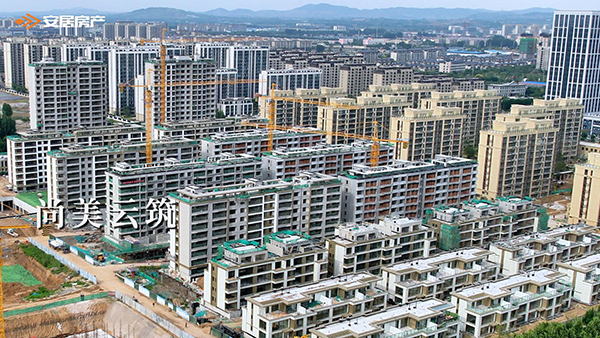

尚美云筑
单体施工进度:
12#、11#、15#楼

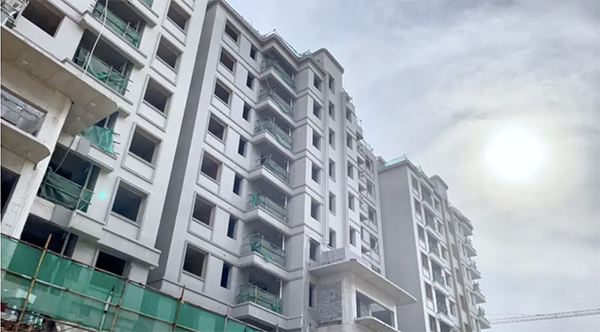

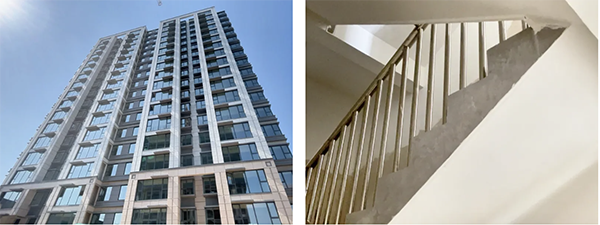

12#楼进行外墙铝板及窗框安装
11#、15#楼外窗玻璃安装完成
别墅区样板小院、车库及南侧示范区施工完成

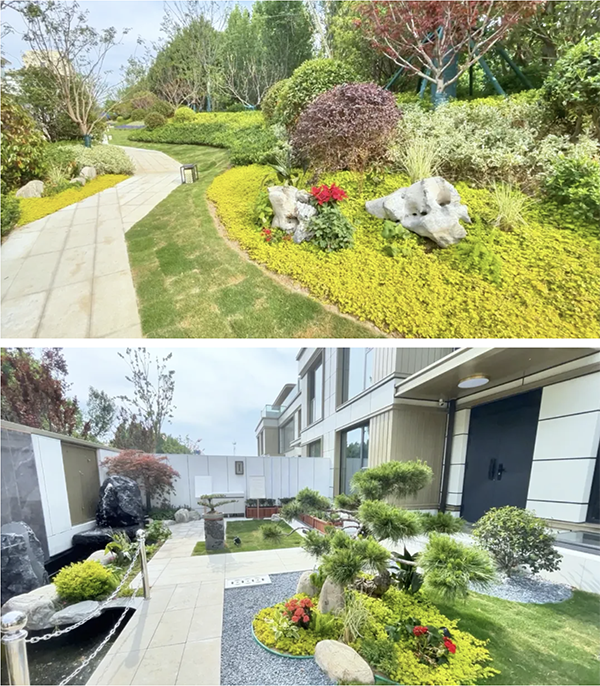

别墅区进行景观绿化施工
别墅区车库进行消防等管网安装及地面打磨施工
35#、36#楼窗框安装及外墙漆、顶棚腻子施工完成
21#、32#楼
21#、32#楼地面施工完成,进行外墙漆施工
39#、40#楼
39#、40#楼外墙保温施工完成,开始外墙铝板安装
33#、23#、25#、22#楼
33#楼内墙抹灰施工完成,进行外墙抹灰施工
23#、25#楼进行内外墙抹灰施工
22#楼砌体施工完成,进行内墙抹灰施工
一期北区进行车库顶、底土方回填工作
北门A3#楼
A3#楼内墙抹灰完成
进行外墙保温及地面施工
外墙铝板、幕墙施工队伍进场
8#、16#、7#、17#楼
8#楼筏板浇筑施工完成,16#楼筏板钢筋绑扎完成
7#、17#楼土方开挖完成,进行基坑清理
18#、19#等楼栋进行前期施工手续办理
31#、37#、38#楼
31#楼防水保护层浇筑完成,37#楼垫层浇筑完成
38#楼桩间土清理及验桩工作完成
配套施工进度:
下沉广场

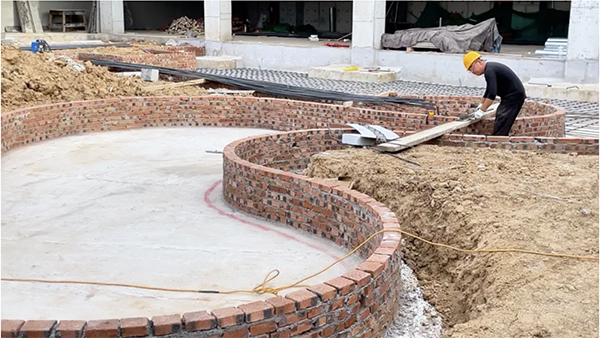

下沉广场进行水景基础钢筋绑扎,健身房等室内装修工作
尚美云璟
单体施工进度:

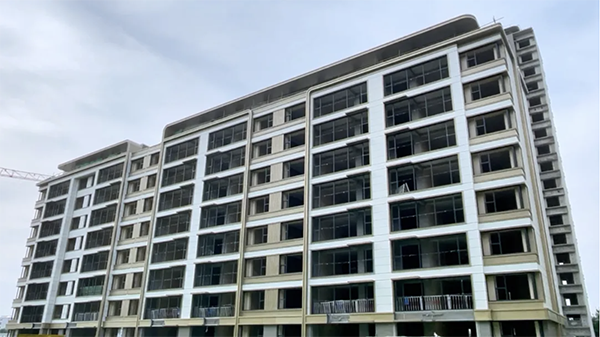

7#、8#楼

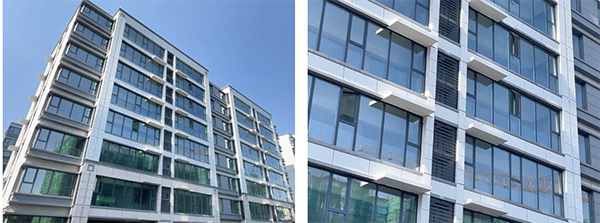

7#、8#楼外墙漆施工完成
7#、8#楼中间进行绿化施工
东区电力验收工作完成,车库地坪漆粉刷完成
12#、13#、19#、20#楼
12#、13#、19#、20#楼室内穿线施工完成
19#、20#楼进行配套管网施工
北门
北门外墙铝板及干挂施工完成

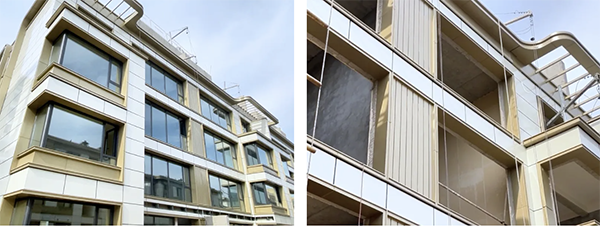

18#、15#楼
18#楼电梯安装、公区瓷砖铺贴及外墙漆施工完成
15#楼进行外墙保温完成,进行窗框安装及外墙漆施工
9#、10#、11#楼
9#、10#、11#楼外墙抹灰完成,进行内墙抹灰施工
16#、17#楼
16#、17#楼垫层防水保护层施工完成
嘉 筑
单体施工进度:
8#、9#、10#、11#楼
8#、9#、10#、11#楼空调格栅及阳台防火栏板安装完成,进行三小间防水施工
一期电梯进场并进行安装
16#、17#楼开关插座、楼梯扶手安装及窗玻璃安装完成
沿街楼及西大门
沿街楼室内钢楼梯、肯德基门、西大门铝板安装完成
进行沿街楼室外雨污管网、钢结构雨棚及外窗安装
15#、6#、7#楼
15#楼16层顶板模板支设完成,进行七层以下 ALC 板安装
6#楼主体施工完成
7#楼7层墙柱模板支设
1#、2#楼
1#、2#楼一层墙柱钢筋绑扎
3#、5#楼施工许可证办理
配套施工进度:
车库及绿化
车库消防主管、喷淋安装及风管安装工作
