安居集团|七月份工程进度播报

  • 发布者:admin
  • 文章来源:
  • 发布时间:2024-08-02 10:59:07
  • 浏览量:

尚美云筑

      单体施工进度:

      东区别墅区

东区别墅区路面铺装,绿化施工即将完成

      东区别墅区12#、13#、15#楼

12#、13#、15#楼配套管网施工完成

      东区洋房区21#、32#、35#、36#楼

21#、32#、35#、36#楼进行外窗玻璃安装
21#、32#楼三小间防水施工完成
      东区洋房区39#、40#楼

39#、40#楼窗框安装施工完成,进行外墙漆施工
      东区洋房区 22#、23#、25#楼

22#、23#、25#楼外墙抹灰及地面施工完成
23#、25#楼进行外墙铝板安装
      东区洋房区33#楼

33#楼进行外墙漆施工及铝板安装
一期洋房区车库顶、底回填施工完成,进行地上配套管网施工及车库底土方整理
      西区别墅区7#、8#、16#、17#楼

 7#楼负一层架体搭设
8#楼完成主体施工,进行填充墙砌筑
16#楼五层剪力墙模板支设
17#楼负一层顶板模板支设
      西区洋房区19#、20#、26#、27#楼

19#、27#楼完成垫层浇筑
20#、26#楼进行土方开挖
      西区洋房区31#、37#、38#楼

31#楼三层架体搭设
37#楼一层顶板模板支设
38#楼完成基础防水及保护层浇筑
      配套施工进度:
      北门 A3#楼

北门 A3#楼进行外墙漆、铝板、幕墙安装及室内大堂装修施工
      下沉广场

下沉广场进行地上、地下绿化铺装、廊架施工、泳池设备安装及室内装修施工

尚美云璟

      单体施工进度:
      3#、5#楼

3#、5#楼已于7月28日盛大交付
      7#、8#楼

7#、8#楼室内穿线、开关插座、玻璃栏板安装及周边绿化铺装施工完成
      12#、13#、15#、18#、19#、20#楼

12#、13#、19#、20#楼太阳能安装完成
12#、13#、18#楼进行消防管道安装
 12#、13#楼中间小区道路垫层浇筑施工完成
 13#、15#楼进行配套管网施工
15#楼外墙及公区瓷砖铺贴施工完成,进行顶棚腻子施工
 18#楼外窗玻璃安装完成,进行顶棚腻子施工
      9#、10#、11#楼

9#、10#楼地面施工完成,进行外墙保温施工
11#楼外墙保温及三小间防水施工完成
      16#-A、17#楼

16#-A 楼完成主体三层顶板模板支设
17#楼完成主体五层施工
      配套施工进度:
      北门

北门口外水景土建施工完成
嘉筑

单体施工进度:
一期16#、17#楼

16#、17#楼三小间防水施工及防护栏杆安装施工完成
一期太阳能安装施工完成,进行一期公区瓷砖铺贴,入户门安装及室内细部处理
      二期6#、7#、15#楼

15#楼 ALC 板安装施工完成
6#、7#楼砌体施工完成
二期车库回填及地面浇筑施工完成
      二期1#、2#楼

1#、2#楼阁楼层施工
      二期3#、5#、13#楼

3#楼三层顶板钢筋绑扎,5#楼二层顶板模板支设
13#楼完成主体二层施工
      配套施工进度:
      沿街楼

沿街楼外窗玻璃安装完成
      一期

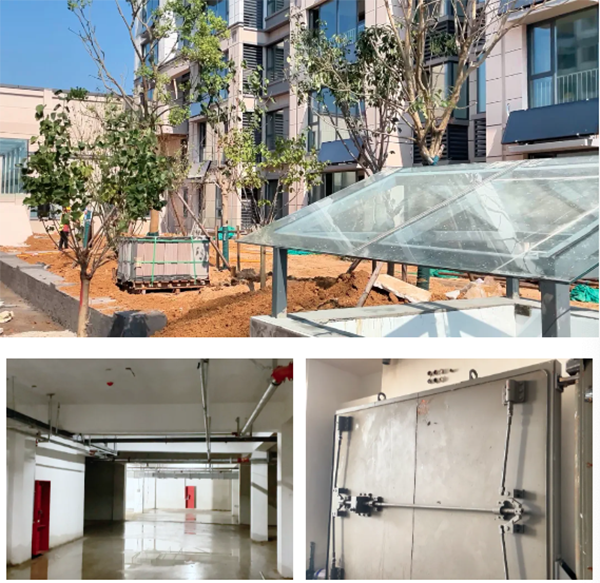

一期车库地面打磨施工完成,进行人防门安装
一期园区进行乔木种植、水景施工及路灯安装
颐合悦府

      单体施工进度:
      中西医结合医院

进行内墙抹灰、管网安装及外墙腻子施工
