安居集团|四月份工程进度播报

  • 发布者:admin
  • 文章来源:
  • 发布时间:2025-04-30 15:47:50
  • 浏览量:


尚美云筑


      单体施工进度:

一期:竣工验收备案及人防初验工作完成;

6#楼:主体施工完成;

5#、16#、17#楼:内墙石膏抹灰施工完成  50%;

19#、20#、26#、27#、31#、37#楼:三小间抹灰施工完成 80%,内墙石膏抹灰施工完成 10%;

19#、20#楼:外墙保温施工完成 50%;

18#楼:三小间抹灰施工完成 20%;

28#楼:砌体施工完成 60%;

29#楼:主体施工完成,砌体施工完成 60%;

30#楼:主体十层顶板模板铺设施工完成;

38#楼:砌体及水电管道铺设施工完成

      配套施工进度:

物业办公室:装修施工完成;

业主食堂:砌体、地面浇筑及内外墙抹灰施工完成。

      车库施工进度:

一期车位选定活动于2025年4月21日圆满举行;

一期车库及储藏室:细部处理工作完成;

6#楼西外扩车库:主体施工完成。

尚美云璟

      单体施工进度:

15#、18#楼:于2025年4月18日完成交付工作;

9#、10#、11#楼:钢结构楼梯安装施工完成;

16#-A、17#楼:三小间防水施工完成,外墙保温施工完成 50%;

16#-B 楼:外墙抹灰施工完成;

19#-B 楼:外墙保温施工完成。

    配套施工进度:

9#、10#楼:楼间道路垫层浇筑施工完成;

12#楼南:水景瓷砖铺贴施工完成;

中央会客厅:垫层浇筑完成。

    车库施工进度:

西区北区车库:地面喷涂完成,电力及消防验收完成,人防验收资料整理;

西区南区车库:自来水、桥架、消防管道安装施工完成 90%。

嘉 筑


      单体施工进度:

6#、7#、15#楼:电梯、护栏、开关插座、入户门、储藏室门、屋面玻璃栏板、户内电盘安装及三小间防水施工完成;

3#、5#楼:楼梯扶手、阁楼钢结构楼梯安装及外墙漆施工完成;

13#楼:窗框安装及外墙漆施工完成;

1#、2#楼:窗玻璃及阁楼钢结构楼梯安装完成;

12#楼:三小间抹灰施工完成,外墙保温施工完成 30%;

13#、15#楼西沿街楼:屋面保温施工完成。

    配套施工进度:

15#楼:单元门前铺装施工完成;

15#楼东,3#、5#楼北道路:垫层浇筑施工完成;

6#、7#楼北非机动车位:垫层浇筑施工完成;

6#、7#、15#楼周边:绿化地形整理施工完成,苗木进场栽植。

    车库施工进度:

      6#、7#、15#楼车库:消防风机安装及配电室电缆施工完成,地面打磨施工完成 50%。

颐合悦府

中西医结合医院


    配套施工进度:

消防:安装完成;

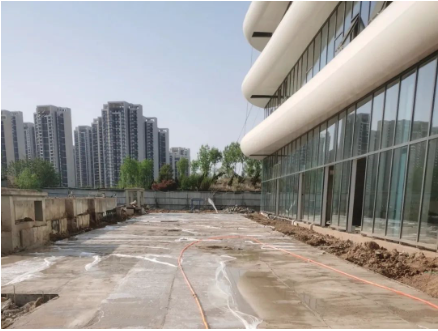

园区路面:硬化完成;

变配电施工完成 90%,电梯安装完成50%。
